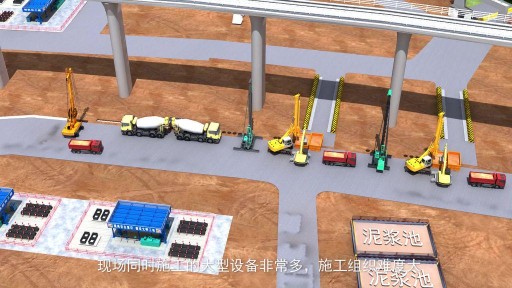

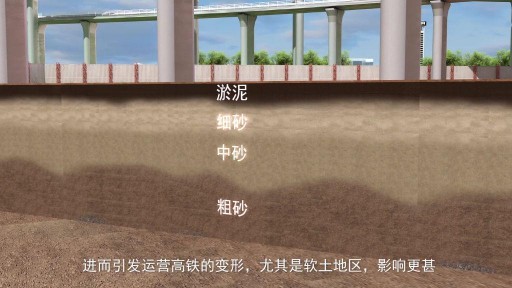

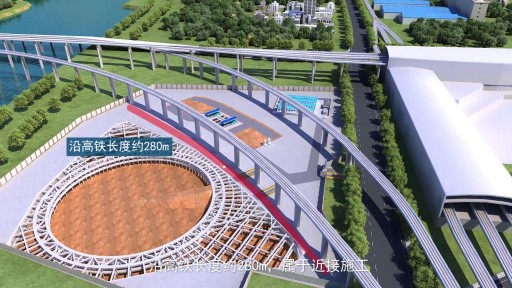

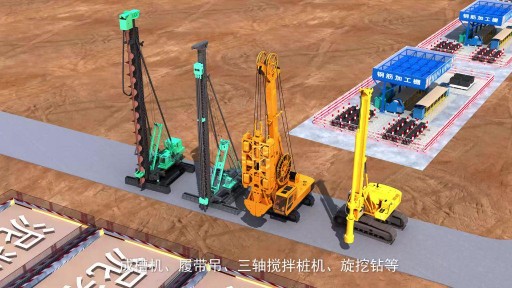

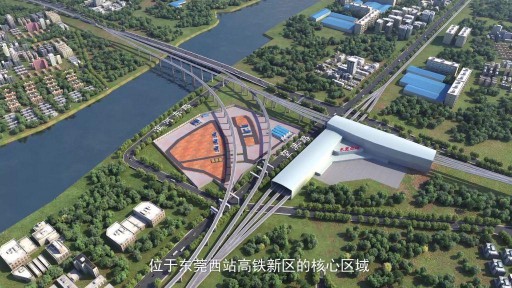

干工程的都清楚,近接运营高铁搞深基坑施工,简直是在 “刀尖上跳舞”。就说东莞信鸿广场这个重点项目吧 —— 地处东莞西站核心区,紧挨着莞惠、穗深两条高铁,基坑离既有桥墩最近才 10.7 米,沿高铁线拉了 280 多米长。更要命的是,高铁全程不降速,桥墩顶部位移得控制在 2 毫米以内,这精度要求,说是 “毫米级闯关” 都不夸张。再加上 30 米深的地连墙要穿淤泥层、中粗砂层,钢筋笼还得拆成几节吊,生怕碰着高铁接触网,施工队光是看懂图纸就得花好几天。


这么说吧,我们武汉乐之思文化传播的三维施工动画,就是帮大家把这种 “揪心活” 变踏实的。不是做个花架子画面凑数,而是真能跟着施工节奏走、解决实际问题的 “可视化帮手”。

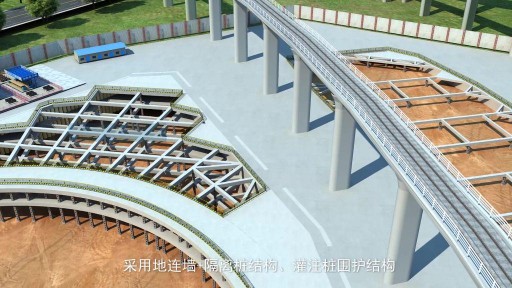

我们不妨看看信鸿广场的实际效果。针对最危险的地连墙钢筋笼分节吊装,我们按 1:1 比例还原了吊机、钢筋笼和高铁接触网的空间位置,连吊机臂该转多少度、吊点怎么受力、怎么避开接触网,都在动画里演得明明白白。之前施工队试吊 2 次都没成功,看完我们的动画预演,熟悉了每一步流程,居然一次就吊成了 —— 不仅省了 6 万多的吊机租赁成本,还彻底杜绝了影响高铁运营的风险,这波操作,施工方都直呼 “省心”。

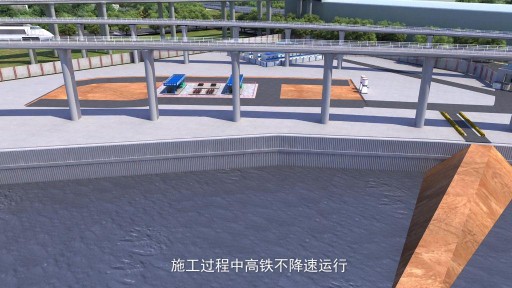

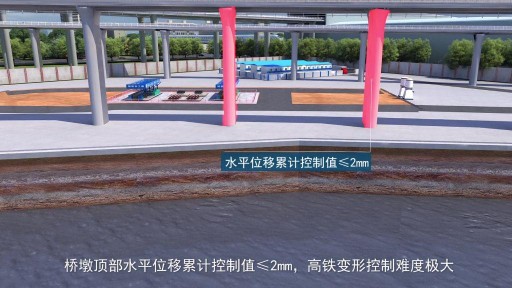

还有变形控制这块,我们把 BIM 模型和实时监测数据绑进了动画里。桥墩的位移数据会在动画里实时跳动,一旦接近 2 毫米的预警值,系统就自动提示,还能同步演示主动注浆的补救流程。最后项目完工,桥墩实际变形只有 0.8 到 1.5 毫米,远优于标准要求,这背后,动画的可视化管控或许起到了关键作用。

可能有人会问,动画真有这么管用?其实施工里的很多麻烦,往往都是 “理解偏差” 闹出来的。图纸上的抽象线条,变成动画里能转、能拆、能回放的三维场景,工人一看就懂,技术交底时间从 48 小时缩到 12 小时;多台大型设备交叉作业的顺序、场地怎么布置才不窝工,动画里模拟一遍,最优方案很快就出来了。


如果你的手头也有难啃的工程骨头,想让施工少走弯路、多份保障,随时来找我们聊聊。把你的图纸和难题交给我们,我们用动画给你一套看得懂、用得上的解决方案。
